LIMS 专注您的专注

Smart Dedicated Efficient

LIMS 实施需要多久?3 种部署模式周期详解 - 盛元广通

2026-09-10 15:15:13


不少实验室负责人在挑选实验室 LIMS 系统时,最关心的问题莫过于:一套 LIMS 系统从采购到正式上线投入使用,整体需要耗费多长时间?

市面上各家厂商给出的交付时长参差不齐,有人说短短 3 个月就能落地,也有大型药企项目耗时一年多依旧未完成验收。其实实验室LIMS系统上线周期没有统一标准,核心取决于你选择的部署方案。盛元广通结合多年实验室数字化落地项目经验,梳理出 SaaS 云端、本地标准版、企业级定制三种主流部署模式的真实实施周期,拆解周期差异根源,同时纠正选型阶段普遍存在的时间认知误区,帮实验室合理规划项目进度。

LIMS 实施需要多久?3 种部署模式周期详解 - 盛元广通

一、三种 LIMS 部署模式,对应不同上线周期

1. SaaS 云端版 LIMS:整体周期 1-3 个月

云端 SaaS 是中小型实验室首选方案,无需搭建服务器硬件,开通账号即可快速启用 LIMS 基础功能。整套落地工作包含:检测项目模板个性化配置、常规分析仪器数据对接、历史纸质 / Excel 检测数据迁移、全体操作人员系统化培训。

适配场景:20 人以内中小型第三方检测机构、业务流程标准化程度高、预算区间 20-30 万的实验室,大多用于满足 CMA、CNAS 基础合规需求。盛元广通服务过众多中小检测院所,典型落地案例:一家具备 CMA/CNAS 资质的第三方环境检测机构,选用行业专属 SaaS 版 LIMS,全程耗时 3 个月顺利完成部署上线,预算严格把控在 20-30 万区间,是当下小微实验室数字化转型的主流节奏。

需要留意:1-3 个月仅代表系统可以基础运行,并非完全适配日常工作习惯。系统上线后还需要 2-3 个月磨合调整期,工作人员逐步适应数字化流程,微调系统配置细节,才能彻底摆脱纸质记录习惯。

2. 本地部署标准版 LIMS:整体周期 4-8 个月

本地部署即将整套 LIMS 系统安装部署在实验室自有服务器当中,前期需要完成服务器环境搭建、内网网络调试、数据安全策略部署,对比 SaaS 模式多出基础设施搭建、内部业务系统对接(ERP、MES 等)、中度流程定制化开发等工作内容。

适配场景:50-200 人规模中大型实验室、有本地数据存储合规硬性要求、需要少量业务流程个性化调整的医药、化工检测实验室。4-8 个月是行业内贴合实际的预估周期,部分厂商一味压低交付时长,承诺 2 个月快速交付,往往只包含系统安装与基础模块开启,省去了数据清洗迁移、流程定制、全员实操培训等关键环节,后续还要耗费大量时间补全工作,整体耗时反而更长。

3. 企业级定制化 LIMS:整体周期 6-18 个月

面向大型制药集团、全国连锁综合检测集团的多站点 LIMS 项目,实施周期普遍跨度 6 至 18 个月。除标准版全部实施内容外,还要统筹多院区实验室流程协同、海量历史存量数据迁移、全套 IQ/OQ/PQ 验证文件编制、集团层面变更管控体系搭建,用以匹配 GMP、GLP 严苛合规审查要求。

适配场景:200 人以上大型企业、多实验室跨区域布局、药监飞行检查频次高的生物医药研发实验室。该周期并非厂商实施效率低下,大型集团内部多部门协同、药监全套验证流程本身就需要漫长周期,6 个月属于高效落地案例,多数复杂项目周期都会接近 1 年半。盛元广通承接过多家药企集团定制化 LIMS 项目,全程会设置分阶段里程碑节点,把控项目进度,避免工期无限拖延。

LIMS 实施需要多久?3 种部署模式周期详解 - 盛元广通

二、三大核心因素,直接决定 LIMS 实施耗时差距

1. 系统配置工作量大小

可以把三种模式类比房屋装修:

SaaS 版 = 精装现房:整体架构早已搭建完毕,仅需按需微调布局、套用模板,耗时最短;

本地标准版 = 半成品毛坯房:主体结构完工,水电、管线需要逐一布设调试;

企业定制版 = 自建别墅:从零敲定图纸、施工建设,周期最长。

实验室检测项目数量直接左右配置时长:仅十余项常规检测业务,模板配置一周即可收尾;如若涵盖近 200 类检测品类,整套配置打磨就需要一个月以上。

2. 历史数据迁移体量

将多年纸质台账、零散 Excel 记录导入 LIMS 系统,是极易被忽视的耗时环节。运营五年以上的检测机构,累计数万条原始检测记录,迁移绝非简单表格导入,需要逐条数据清洗、逻辑校验、统一编号归档,保证数据符合 ALCOA + 完整性规范,满足 CNAS 复审核查要求,数据体量越大,耗费时间越久。

3. 人员学习适应与组织变革

系统部署完成只是第一步,最难的是让质检、采样、留样等岗位员工舍弃沿用多年的纸质流转模式。刚切换数字化系统初期,员工操作效率会短暂下降,一般需要 2-3 周才能恢复正常工作速度。这段时间管理层需要适度包容过渡期效率波动,否则极易引发团队抵触心理,拖慢整体落地进度。

三、LIMS 上线周期 3 个高频认知误区,选型务必避开

误区 1:别家 3 个月上线 LIMS,我的实验室也可以照搬

厂商宣传的 3 个月交付周期,大多只计算系统部署开通时长,并未纳入历史数据迁移、岗位实操培训、流程磨合阶段,完整落地需要额外增加 1-2 个月时间,不能直接对标参考。

误区 2:SaaS 一定快,本地部署必定耗时很久

部署方式只影响前期搭建时间,后续配置打磨、数据迁移、员工培训的周期差异并不大。即便选用 SaaS 版 LIMS,如果实验室业务流程繁杂、定制需求多,整体落地周期也会拉长至 4-5 个月。

误区 3:系统正式上线,就代表 LIMS 项目全部结束

上线仅仅是数字化的开端,上线前 3 个月属于集中磨合期,会持续暴露出流程不匹配、模块配置不合理等问题,需要厂商持续迭代调整;整套系统达到稳定流畅运行状态,普遍需要上线 6 个月以上。

四、中等规模实验室 LIMS 全周期时间规划参考

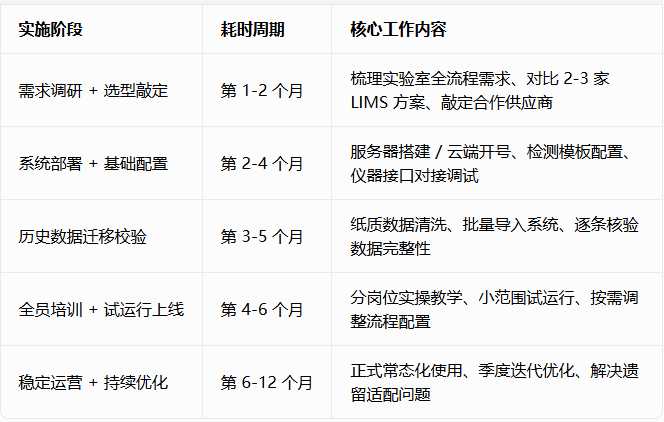

以盛元广通本地标准版 LIMS 落地节奏为例,完整项目周期规划如下:

LIMS 实施需要多久?3 种部署模式周期详解 - 盛元广通

如果选择 SaaS 云端 LIMS,前三个阶段可压缩至 1-3 个月完成,但员工磨合、系统优化周期无法缩减。

结语

总而言之,不存在统一固定的 LIMS 实施时长,实验室要结合自身人员规模、合规等级、业务复杂度挑选适配部署方案,提前做好全周期时间规划,才不会因工期预期偏差影响数字化转型进度。如果您正筹备搭建实验室管理系统,纠结 LIMS 选型与工期规划,可咨询盛元广通在线客服,获取专属实验室工期排布方案与落地案例参考,助力实验室顺利通过 CNAS、CMA 复审及药监检查。

你们实验室上线 LIMS 一共耗时多久?实际工期和前期预估差距大吗?欢迎留言分享经验,为更多同行提供参考。

在线咨询

在线咨询

电话咨询

电话咨询

业务手机

152-0123-7115

申请试用

申请试用
